Ở bài viết trước, chúng ta đã hiểu rõ tầm quan trọng của việc kiểm tra độ sụt bê tông tươi trước khi đổ. Tuy nhiên, một tình huống rất thực tế thường xuyên xảy ra tại công trường: Khi kỹ sư đo đạc, con số độ sụt lại không nằm trong ngưỡng an toàn (quá khô hoặc quá nhão).

Là một chủ nhà đang trực tiếp giám sát, bạn sẽ xử lý tình huống này như thế nào? Chấp nhận cho đổ tiếp vì xe bồn đã lỡ đến, hay bắt buộc xe quay đầu về nhà máy?

Bài viết này của Bảo Tín Eco sẽ hướng dẫn anh chị chủ nhà quy trình xử lý chuẩn kỹ thuật và “hợp tình hợp lý” nhất, giúp bảo vệ tối đa chất lượng kết cấu cho ngôi nhà của mình.

1. Hiểu về khoảng sai số độ sụt cho phép

Trước khi kết luận một mẻ bê tông có đạt chuẩn hay không, chúng ta cần căn cứ vào tiêu chuẩn quốc gia TCVN 9340:2012. Tiêu chuẩn này quy định rõ mức sai số cho phép khi đo độ sụt tại công trường.

Thông thường, đối với nhà phố sử dụng bê tông có độ sụt thiết kế là 10 cm hoặc 12 cm, mức sai số cho phép là ± 2 cm. Điều này có nghĩa là:

Nếu độ sụt yêu cầu là 10 cm: Kết quả đo thực tế từ 8 cm đến 12 cm vẫn được coi là Đạt.

Nếu độ sụt yêu cầu là 12 cm: Kết quả đo thực tế từ 10 cm đến 14 cm vẫn được coi là Đạt.

Nếu kết quả đo nằm ngoài khoảng sai số này (ví dụ yêu cầu 10 cm nhưng đo ra chỉ có 5 cm hoặc lên tới 16 cm), mẻ bê tông đó chính thức Không đạt chuẩn.

2. Quy trình xử lý khi bê tông không đạt độ sụt chuẩn

Tùy thuộc vào việc bê tông bị quá khô hay quá nhão, đơn vị giám sát và nhà máy bê tông sẽ có các phương án xử lý khác nhau:

2.1. Trường hợp 1: Bê tông quá khô (Độ sụt thấp hơn quy định)

Ví dụ: Độ sụt yêu cầu là 10 \pm 2\text{ cm}, nhưng thực tế đo được chỉ đạt 5\text{ cm}. Bê tông lúc này bị cứng, rất khó bơm và dễ gây rỗ tổ ong.

 Nguyên nhân: Thường do thời gian vận chuyển từ nhà máy đến công trình bị quá lâu (kẹt xe), hoặc do thời tiết quá nắng nóng làm nước trong hỗn hợp bốc hơi nhanh.

 Cách xử lý đúng kỹ thuật:

 TUYỆT ĐỐI KHÔNG cho thợ tự ý bơm nước sinh hoạt từ công trình vào bồn trộn. Việc này làm tăng tỷ lệ Nước/Xi măng một cách vô tội vạ, gây giảm mác bê tông.

 GIẢI PHÁP: Kỹ thuật viên của nhà máy bê tông bắt buộc phải sử dụng Phụ gia hóa học bù nước/hóa dẻo chuyên dụng được mang theo xe. Họ sẽ tính toán lượng phụ gia chính xác, cho vào bồn trộn, quay đều với tốc độ cao trong 3 – 5 phút rồi tiến hành đo lại độ sụt. Nếu đạt yêu cầu mới tiến hành đổ.

Lưu ý cho chủ nhà: Nếu sau khi thêm phụ gia và trộn lại mà độ sụt vẫn không cải thiện, hoặc bê tông đã có dấu hiệu ninh kết ban đầu (vón cục), hãy kiên quyết yêu cầu trả xe bê tông đó về nhà máy.

Trường hợp 2: Bê tông quá nhão (Độ sụt cao hơn quy định)

Ví dụ: Độ sụt yêu cầu là 10 \pm 2\text{ cm}, nhưng thực tế đo được lên tới 16\text{ cm} – 18\text{ cm}. Bê tông lúc này loãng như cháo.

 Nguyên nhân: Nhà máy cấp cấp phối sai, hoặc tài xế/thợ thi công tự ý đổ thêm nước vào bồn trên đường đi để bê tông “nhẹ máy” và dễ đổ hơn.

 Cách xử lý đúng kỹ thuật:

 Đối với bê tông quá nhão do thừa nước, công trường KHÔNG THỂ tự khắc phục bằng cách trộn thêm xi măng khô vào bồn (vì không thể đảm bảo sự đồng đều).

 GIẢI PHÁP: Kiên quyết LẬP BIÊN BẢN VÀ ĐỔI TRẢ xe bê tông đó ngay lập tức. Việc đổ bê tông quá loãng sẽ khiến sàn nhà bạn bị nứt nghiêm trọng sau khi khô và không đạt cường độ chịu lực như cam kết.

3. Các bước nghiệm thu thực tế chủ nhà cần lưu ý

Để quá trình xử lý diễn ra minh bạch và bảo vệ quyền lợi của mình, Bảo Tín Eco khuyên anh chị chủ nhà nên thực hiện theo các bước sau:

Bước 1: Kiểm tra kẹp chì và phiếu xuất xưởng

Trước khi cho xe bồn hạ liệu để đo độ sụt, bạn cần kiểm tra xem kẹp chì trên xe còn nguyên vẹn không. Xem kỹ phiếu xuất xưởng để đối chiếu: Thời gian xe rời nhà máy, mác bê tông (ví dụ M250, M300) và độ sụt yêu cầu có đúng với hợp đồng hay không.

Bước 2: Giám sát quá trình lấy mẫu và đo đạc

Hãy đứng cạnh kỹ sư khi họ tiến hành lấy mẫu. Bê tông dùng để đo độ sụt phải được lấy ở thời điểm xe đã xả bỏ khoảng 0.2\text{ m}^3 bê tông đầu tiên (phần bê tông này thường dính nước vệ sinh ống hoặc bị khô ở cửa xả).

Bước 3: Ký biên bản nghiệm thu

Nếu đạt: Ký xác nhận cho đổ bê tông và tiến hành lấy mẫu đúc khối lập phương (để thử mác sau 28 ngày).

Nếu không đạt: Yêu cầu kỹ thuật viên xử lý bằng phụ gia (nếu khô) hoặc lập biên bản từ chối nhận hàng, yêu cầu đổi xe mới (nếu nhão hoặc xử lý phụ gia thất bại).

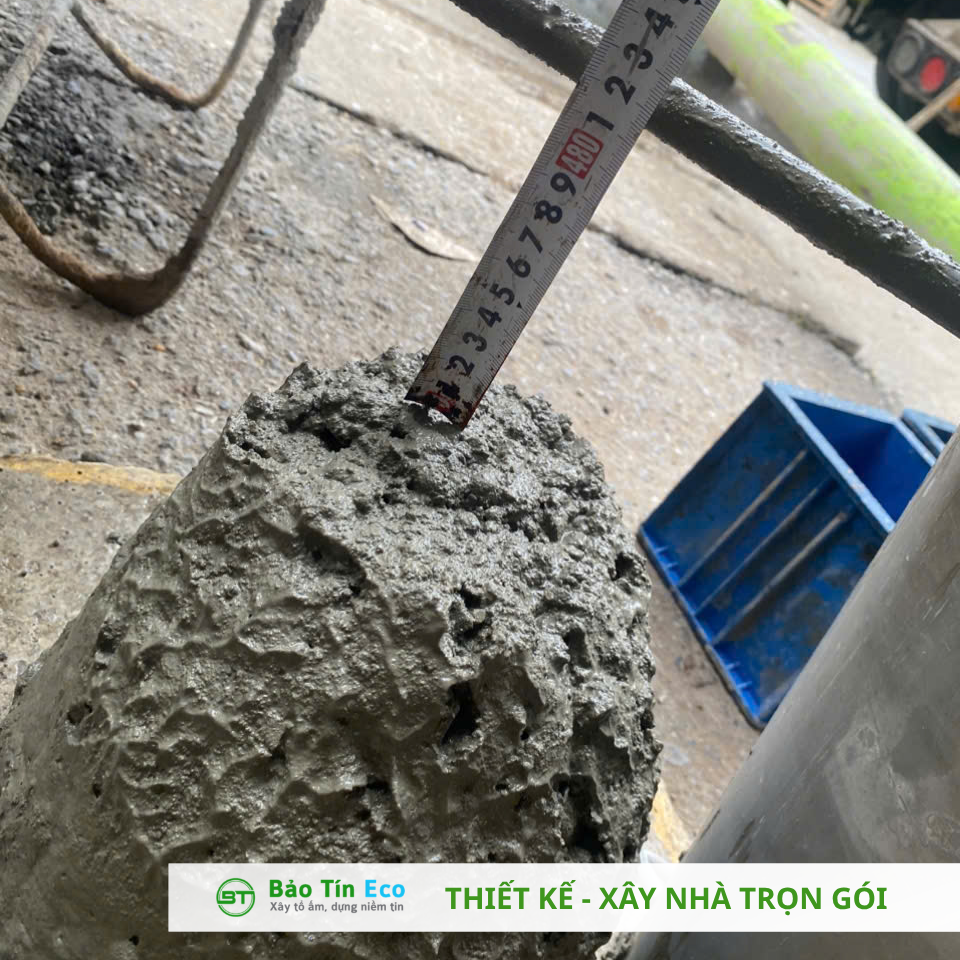

Kiểm tra độ sụt bê tông

KẾT LUẬN

Việc kiểm tra và xử lý độ sụt bê tông không đạt chuẩn đòi hỏi sự kiên quyết của chủ nhà và sự chuyên nghiệp của đơn vị giám sát. Một ngôi nhà vững chãi phải được bảo vệ ngay từ những khối bê tông đầu vào.

Nếu bạn đang chuẩn bị xây nhà và cần một đơn vị tư vấn thiết kế, thi công & giám sát trọn gói, chuyên nghiệp tại khu vực Hải Phòng – Hải Dương – Hà Nội, hãy liên hệ ngay với Bảo Tín Eco để được hỗ trợ tận tình nhất.

 Xem lại bài viết trước: Độ Sụt Bê Tông Là Gì? Tại Sao Phải Kiểm Tra Trước Khi Đổ Bê Tông?

Bạn đang ấp ủ dự định xây dựng tổ ấm? Hãy để Bảo Tín Eco giúp bạn hiện thực hóa giấc mơ với dịch vụ thi công nhà trọn gói uy tín nhất.

LIÊN HỆ VỚI CHÚNG TÔI:

Hotline: 093.714.3333

Website: www.baotineco.vn

Địa chỉ văn phòng: 262 Ngô Quyền, Hải Dương

Bạn đang ấp ủ dự định xây dựng tổ ấm? Hãy để Bảo Tín Eco giúp bạn hiện thực hóa giấc mơ với dịch vụ thi công nhà trọn gói uy tín nhất.

LIÊN HỆ VỚI CHÚNG TÔI:

Hotline: 093.714.3333

Website: www.baotineco.vn

Địa chỉ văn phòng: 262 Ngô Quyền, Hải Dương

Để lại một bình luận

Email của bạn sẽ không được hiển thị công khai. Các trường bắt buộc được đánh dấu *
